2015年11月06日

東西線 時刻表 / 都市計画道路 開通予定日

★★★



本日、地下鉄東西線の地下鉄ダイヤ等が公表されました。

「地下鉄ナビ」
↑ クリック


このダイヤは、地下鉄開業の12月6日からです。

八木山エリア・八木山動物公園の現在の正門は、
現在の南ゲートが正面となり、
これまでの正門は「八木山動物公園・東門」となるようです。

八木山整形外科クリニック前のバス停が、
東門という名前になっています。


八木山動物公園駅 地下鉄時刻 2度クリック拡大

仙台駅→八木山 地下鉄時刻 2度クリック拡大



これまで日中の地下鉄南北線は「7分刻み」で、
毎時時刻がずれていました。

新ダイヤでは東西線と同様に、
「7分8分のくり返し」となり、毎時の時刻が揃います。

日中の時刻表を覚えやすくなっていますね。




仙台市営バス 新バス路線 2度クリック拡大



緑ヶ丘,芦の口,八木山南への市営バスは,
日中・夕方とも1時間2本になります。

八木山南エリア、ひより台方向については、
「宮城交通」が加わります。

地下鉄の運行本数が多いため、
バスから地下鉄への乗り換えはほぼスムーズですが・・
「地下鉄からバスへの乗り換えは、かなり不便」
になると想像できます。

100円ルートも加わるので、
便利になる面も多いでしょうか♪



都市計画道路「長町八木山線」 八木山小学校前




そして、都市計画道路。

ひより台大橋が開通し、
八木山で残るは、2本の新道です。

まずは都市計画道路「長町八木山線」

八木山小の付近から見えてきましたが、
歩道橋が出来てきました。







場所は、以前あった「定食の佐々久」前の場所です。

都市計画道路の建設が始まると、
恵和町方向への道路を寸断したため、
ある意味で不便になった・・と思う方もいると思いますが、
「歩道」はショートカットで渡ることが出来ます。

歩道橋を造るのに、6千万ほどかかるようですね(^_^;)

思いつきの発想で、「これ造れば良いのに」と
思うことがありますが、
歩道橋でもこれだけの費用はかかるんですね。

横断歩道でも、信号機を設置しなくてはならないので、
どちらにせよお金はかかるのですが。

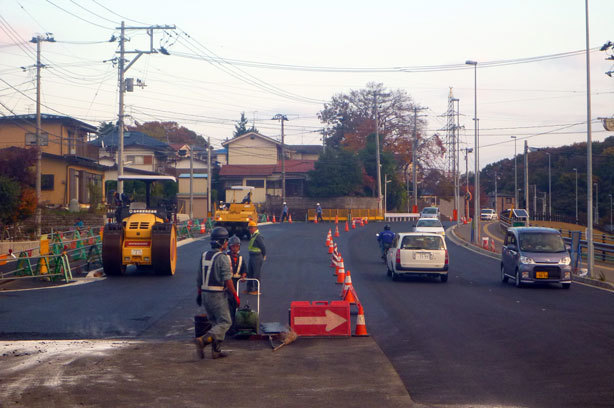

中央分離帯も出来てきまして、
「道路」として、見えてきましたね。

まだ歩道部分や植栽、街灯がありません。



さて、右の掲示板に書いて頂きましたが、
「12/15」までの工事となっていたとのことでした。






芦の口エリアに看板がありましたね。








芦の口の工区については、
片側1車線に縮む区間などがあり、
急遽で設計変更が出たことで、多少の遅れが発生する可能性を
見ている限りでも、秘めています。


これは、あくまで開通予定ですが、
長町八木山線は「11月28日(土)開通」を目指して
工事が進んでいます。

仙台市からの発表は、
完全に目処が付く1週間前しかアナウンス出来ないため、
それまでは公表しません。

順調に進めば、この11月28日に開通するはずですが、
現状では、天候などの状況で遅れる可能性は十分あるので、
工事看板の「12月15日」まで、
工事許可が出ているということでしょう。







この長町八木山線の工事は、ギリギリで進んでいるという
状況が、こういうものでも見えてきます。


とはいえ、12月6日の地下鉄東西線の開業まで、
「バス路線」の関係、運転手の試運転・練習の関係もあり、
意地でも終了させたい思いでしょう。


このあたりは、温かく見守ってください。




郡山折立線付近




そして、郡山折立線。

ここについては、長町八木山線と違い、
はっきりと形が見えている状況です。

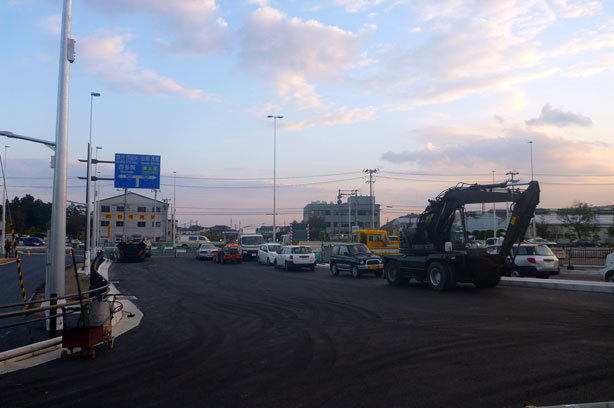

青看板も設置され、一部に信号機も設置されています。






あらためてみると、
旧286と、286までの道路距離が短いですね(^_^;)

ここが渋滞ポイントのひとつになるのではないでしょうか。






こちらの郡山折立線は、
「11月21日(土)の開通」を目指しています。

まだ、あくまで予定です。
長町八木山線と同様、遅れる可能性も秘めています。


ですので、順調ならば、
長町八木山線 11月28日(土)
郡山折立線  11月21日(土)
の開通予定という事になります。


半年前は、10月中の開通予定を見込んでいましたが、
1ヶ月ほどズレ込んでいますので、
予定は予定・・、遅れても温かく見守ってください。








旧286から八木山南方向に上ってみました。

現在、通行止めになっているポイントに、
信号機が設置されています。

ここに新たに信号機が出来ますので、
郡山折立線は、案外・・信号機が多いですね。






冒頭の仙台市営バス路線図マップを見て頂いても
お分かりの通り、
この郡山折立線にも路線バスが通ります。

仙台西高校前にバスが集中していますが、
286号線を使い、長町方向にもバスがあります。

鈎取に向かう旧道になる細い道路に、
バスが走っていませんが、
宮城交通さんは通るのではないでしょうか。

あくまで、市営バスのマップです。




今日で、地下鉄東西線の開業まで、
1ヶ月になりました。 残り30日です。

当サイトでも長年追いかけてきましたが、
いよいよと言ったところです。

11月22日にはイベントもあるようですが、
一時の盛り上げになることなく、
継続して頂きたいものです。





★★★
